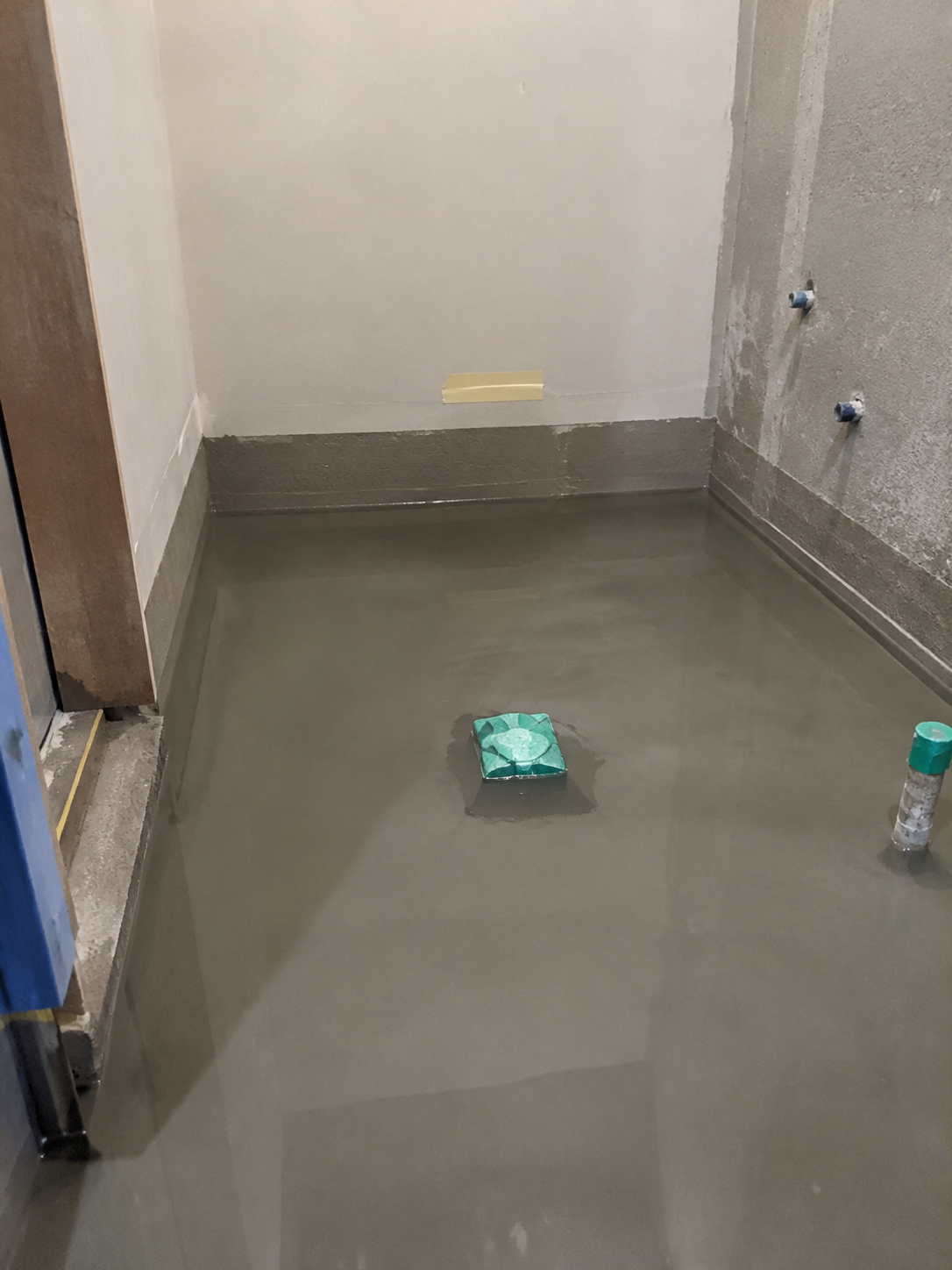

담수시험, 방수 끝났다는 말을 믿기 전에 물을 채워봐야 하는 이유
담수시험은 방수층 위에 물을 받아두고 아래로 새는지 확인하는 시험입니다. 방수는 발라놓은 모습만 봐서는 성패를 알 수 없기 때문에, 물을 채워보는 것은 방수 공사를 확인하는 대표적인 시험입니다. 타일이 덮이기 전, 이 시험이 끝났는지 확인하고 넘어가는 것이 점주가 할 일입니다.
방수는 겉모습만으로 성능을 확인하기 어려운 공정입니다
방수 공사가 끝난 바닥은 겉보기에 다 비슷합니다. 도막이 고르게 발린 것처럼 보여도 모서리에 미세한 틈이 있거나, 배수구 주변 처리가 덜 됐거나, 도막 두께가 모자란 자리가 있을 수 있습니다. 이런 결함은 육안으로 거의 안 잡힙니다.
그래서 방수의 검사는 결과로 합니다. 실제로 물을 채워두고 아래층 천장이나 옆 공간으로 새는지 보는 것입니다. 이것이 담수시험이고, 현장에서는 물채움시험이라고도 부릅니다.
상가에서는 화장실, 주방, 다용도실처럼 바닥에 물을 쓰는 공간의 방수 계획에 따라 담수시험 대상과 방법을 확인해야 합니다. 특히 위층에 매장을 내는 경우라면 아래층이 남의 영업장이므로 이 시험의 무게가 달라집니다.

절차는 단순하지만 시간이 필요합니다
담수시험의 절차 자체는 복잡하지 않습니다. 배수구를 막고, 방수층 위에 물을 일정 높이로 채우고, 정해진 시간 동안 그대로 둡니다. 그 사이 수위가 내려가는지, 아래층 천장에 물이 비치는지 확인합니다.
물을 채우는 높이와 유지 시간은 현장마다 공사시방서에 적혀 있습니다. 임의로 정하는 값이 아니므로, 시방서 기준이 무엇인지 시공사에 물어 확인하고 그 시간 동안 결과를 봐야 합니다. 시방서에 유지 시간이 어떻게 적혀 있는지는 계약 전에 확인할 항목입니다.
이 시간이 담수시험이 생략되는 가장 큰 이유입니다. 공정이 밀린 현장에서는 방수 마르자마자 다음 날 타일을 붙이고 싶어 하고, 물을 받아두는 하루 이틀이 아까워집니다. 점주가 시험 여부를 묻지 않으면 조용히 넘어가기 좋은 조건입니다.
생략하면 리스크가 전부 점주에게 넘어옵니다
담수시험 없이 타일을 덮었는데 방수에 결함이 있었다면, 그 결함은 영업을 시작한 뒤에 아래층 누수로 나타납니다. 이때 치러야 하는 비용은 방수를 다시 하는 비용이 아닙니다.
타일과 바닥을 걷어내고, 방수를 다시 하고, 타일을 다시 붙이는 동안 매장은 물을 못 씁니다. 화장실이나 주방이 멈추면 사실상 휴업입니다. 여기에 아래층 매장의 천장 보수와 영업 피해 이야기가 얹어집니다.
하자보수 기간 안이더라도 공사비 부담과 휴업 손실은 계약 내용과 원인에 따라 다툼이 생길 수 있습니다. 하루 이틀 물 받아두는 시험과 비교하면 저울질할 이유가 없는 셈입니다.
시험은 시공팀에게도 유리한 절차입니다
담수시험은 점주에게만 유리한 절차가 아니라 방수 시공팀에게도 필요한 기록입니다. 시험 없이 타일이 덮이면 몇 달 뒤 어떤 누수가 나든 방수 탓부터 하게 되지만, 물을 채워 통과한 기록이 있으면 방수 공정이 끝난 시점이 명확해집니다. 방수가 멀쩡해도 이후 타일 시공이나 배관에서 문제가 생길 수 있고, 그때 시험 기록이 책임 소재를 가리는 근거가 됩니다. 그래서 일정이 빠듯해도 시험을 줄이자는 요청보다, 시험 기록을 남기자는 요청이 양쪽 모두에게 이롭습니다.
시공사와 미리 확인해둘 질문들
담수시험 일정은 계약이나 공정표 협의 단계에서 미리 물어두는 편이 확실합니다. 공사가 시작된 뒤에 갑자기 요구하면 일정이 이미 짜인 상태라 반영이 어려울 수 있습니다.
- 담수시험을 몇 회, 어느 구역에 시행할 계획인지
- 물을 채우는 높이와 유지 시간을 어느 기준으로 잡는지
- 시험 결과를 어떤 방식으로 남기고 점주에게 공유하는지
- 시험 중 누수가 발견되면 재시공과 재시험을 어떤 절차로 진행하는지
이 질문에 답이 구체적으로 나오면 담수시험이 공정에 포함되어 있을 가능성이 높고, 답이 모호하다면 공정이 밀렸을 때 생략될 수 있으니 계약서나 공정표에 시험 항목을 적어 달라고 요청하는 편이 좋습니다.
비용은 어디서 갈리는가
담수시험 자체는 물과 시간을 쓰는 작업이라 별도 항목으로 청구되는지는 견적서에서 확인할 일입니다. 비용 차이는 시험 결과에 따라 갈립니다. 시험에서 문제가 발견돼 재시공을 해야 하면 방수 자재비와 인건비가 추가되고, 이미 다음 공정 자재가 반입돼 있었다면 그 자재를 옮기거나 보관하는 비용도 겹칩니다.
반대로 생략했을 때의 비용 구조는 앞의 생략 리스크 섹션에서 본 대로 철거와 복구, 휴업이 겹치는 방식입니다. 그래서 견적 단계에서는 시험 항목의 유무와 재시험 비용 부담 주체를 확인하는 것이 핵심입니다.
점주가 입회해서 볼 포인트
담수시험에서는 시작과 종료 시점의 수위와 주변 누수 흔적을 확인하는 것이 중요합니다.
물을 채운 직후에는 이런 것을 봅니다.
- 배수구가 제대로 막혀 있는지, 물이 배수구로 빠지면서 수위가 내려가는 것을 누수로 오해하지 않도록
- 물이 문턱이나 방수턱을 넘지 않는지
- 수위를 표시해 두었는지, 벽이나 기둥에 수위선을 그어두면 다음 날 비교가 쉽습니다
시험이 끝날 때는 이렇게 확인합니다.
- 표시해 둔 수위선과 현재 수위가 같은지
- 아래층 천장, 인접 공간 벽 아래쪽에 젖은 자국이 없는지
- 시작과 종료 시점의 사진이 남았는지
아래층 관리 주체의 사전 동의를 받아 접근할 수 있다면, 시공사나 관리 담당자와 함께 천장 상태를 확인하는 편이 확실합니다. 들어가기 어려운 건물이라면 관리실에 협조를 구해두는 방법도 있습니다.
담수시험을 생략하자는 말이 나오면
현장에서 담수시험을 건너뛰자는 이야기가 나오는 이유는 대체로 비슷합니다. 공정이 밀려서 하루가 아쉽거나, 겨울철이라 물이 얼 걱정을 하거나, 이전 현장에서는 문제없었으니 이번에도 괜찮을 거라는 경험칙입니다. 어느 쪽도 방수 품질을 보증하는 근거는 아닙니다.
겨울철 동파가 걱정된다면 시험을 생략하는 대신 실내 온도를 유지하거나 시간을 조정하는 방법을 시공사와 상의하는 편이 낫습니다. 공정이 밀렸다면 그 이유가 방수 이전 공정 탓인지 확인하고, 공정 지연을 만회하려고 검증 절차를 줄이는 것이 맞는 선택인지 따져볼 일입니다. 점주 입장에서는 일정이 하루 이틀 늦어지는 것과 개업 후 누수로 영업이 멈추는 것 중 어느 쪽이 더 큰 리스크인지 비교해야 합니다.
담수시험을 생략하고 진행하기로 했다면, 적어도 그 결정과 이유를 문자나 메일로 남겨두는 편이 좋습니다. 나중에 누수가 생겼을 때 누가 어떤 근거로 시험을 생략했는지가 분쟁에서 중요한 자료가 됩니다.
시험 이후에도 방수층은 보호가 필요합니다
담수시험을 통과했다고 끝이 아닙니다. 시험 이후 타일을 붙이기 전까지 방수층 위로 자재가 오가고 공구가 떨어집니다. 이때 방수층이 찍히거나 찢어지면 시험 통과가 무의미해집니다.
그래서 시험이 끝난 방수면은 보양이라고 부르는 보호 조치를 하고 다음 공정으로 넘어가는 것이 보통입니다. 시험 후에 다른 공종 작업자가 방수면 위에서 작업할 일이 있었는지, 있었다면 손상은 없었는지 한 번 물어봐 두면 좋습니다.
시험 기록은 어떤 형태로 받아두면 좋은가
담수시험 결과는 말로만 듣고 넘어가지 않는 편이 좋습니다. 물을 채운 시각과 수위, 시험을 마친 시각과 수위, 그 사이 촬영한 사진 몇 장이면 충분합니다. 거창한 서식이 필요한 것이 아니라, 나중에 누수가 생겼을 때 방수 공정이 정상적으로 검증됐다는 사실을 보여줄 최소한의 기록이면 됩니다.
이 기록은 준공 후 다른 공정에서 문제가 생겼을 때 방수는 통과했다는 점을 보여주는 자료로 쓰입니다.
화장실 담수시험이 특히 까다로운 이유
상가 화장실은 세면대, 변기, 바닥 배수구가 한 공간에 몰려 있어서 배관 관통 부위가 많습니다. 관통 부위마다 방수층과 배관 사이의 틈을 메우는 작업이 필요한데, 이 부분이 방수 결함이 생기기 쉬운 자리이기도 합니다. 담수시험을 할 때 관통 부위 주변에 물이 고이거나 젖는 흔적이 없는지 특히 유심히 봐야 하는 이유입니다.
주방 바닥도 사정은 비슷합니다. 배수구가 여러 개거나 트렌치 형태로 길게 들어가는 경우가 많아서, 시험할 때 배수구마다 막음 처리가 제대로 됐는지 하나씩 확인하는 편이 낫습니다. 한 곳이라도 빠뜨리면 물이 배수구로 빠져 수위가 내려가는데, 이걸 보고도 그냥 넘어가면 시험 자체가 무의미해집니다.
담수시험에서 기억할 사항
- 방수는 눈으로 검사가 안 되므로 물을 채워보는 담수시험이 대표적인 검증 방법입니다
- 물 높이와 유지 시간은 공사시방서 기준을 따르며, 계약 전에 그 기준을 확인합니다
- 공정이 밀린 현장일수록 생략 유혹이 커지므로 점주가 시험 여부를 먼저 물어보는 편이 좋습니다
- 시작할 때 수위선을 표시하고, 끝날 때 수위와 아래층 천장을 확인합니다
- 시험 통과 후에도 타일 시공 전까지 방수층 손상 여부를 챙깁니다
참고 자료
- 국가건설기준센터: 건축공사 방수공사 표준시방서
- 한국소비자원: 인테리어 공사 관련 소비자 분쟁 사례
