싱크대 엣지 들뜸, 습기에 강한 제작가구 마감 점검법

읽는 시간 약 14분

판재의 면보다 모서리가 먼저 상하는 이유

상업공간의 제작가구는 넓은 면보다 가장자리에서 상태가 드러납니다. 카운터 상판 아래가 부풀고, 싱크대 문짝 가장자리가 거칠어지고, 선반 전면의 엣지가 들뜹니다. “판재가 약해서 그렇다”로 정리되기 쉽지만, 같은 판재를 써도 노출 모서리를 어떤 재료와 접착 방식으로 마감했는지, 가공 품질과 현장 보관이 어땠는지에 따라 결과가 크게 달라집니다.

멜라민이나 라미네이트가 덮인 넓은 면은 비교적 연속적입니다. 반면 절단면에는 판재의 코어가 그대로 노출됩니다. 이 부분을 엣지로 덮을 때 접착선이 끊기거나 모서리 틈, 타공부, 이음부가 남으면 물과 오염이 접근하기 쉬워집니다. 물이 들어간 목질계 코어는 국부 팽윤, 표면 들뜸, 체결력 저하로 이어질 수 있고, 엣지가 한 번 벌어지면 청소할수록 틈이 커지기도 합니다.

같은 도면과 같은 판재로 납품해도 한쪽 현장에서만 문짝 하단이 부풀 수 있습니다. 이런 차이는 엣지 재료보다 반입 시점에서 생기는 경우가 있습니다. 미장 같은 습식 공정이 덜 마른 상태에서 가구가 먼저 반입되면 하단 코어가 수분을 먹을 수 있어, 가구 반입 전에 습식 공정이 끝나 건조되었는지 확인하는 것이 중요합니다.

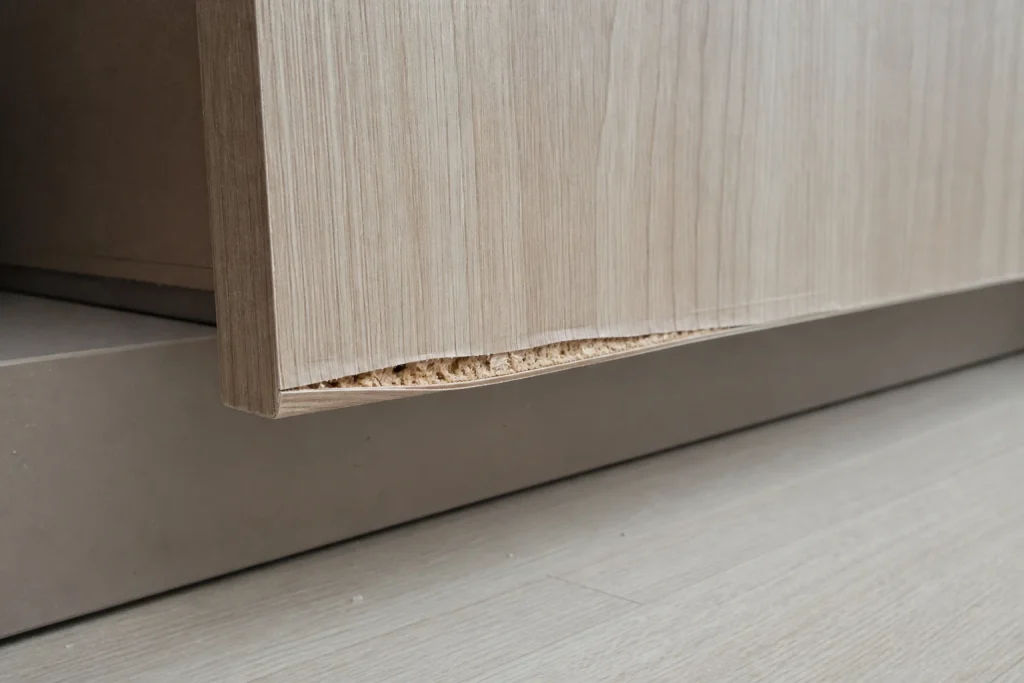

하부장 엣지 들뜸

엣지 밴딩은 무늬를 이어주는 띠가 아닙니다. 절단면을 충격과 오염에서 보호하고, 손이 닿는 촉감을 정돈하고, 수분이 코어로 들어가는 경로를 줄이는 시스템입니다. 다만 엣지를 붙였다고 가구가 방수되는 것은 아닙니다. 표면재, 코어, 엣지 재료, 접착제, 이음부, 타공부, 실란트, 설치 상세가 함께 작동해야 합니다.

재료 이름만으로 성능이 정해지지 않습니다

엣지 밴드 재료

ABS 같은 수지계 엣지는 색과 질감을 판재에 맞추기 쉽고, 곡면 가공과 충격 대응을 고려한 제품군이 넓습니다. 라미네이트 스트립, 무늬목, 원목 엣지도 설계 의도에 따라 씁니다. 중요한 것은 재료 이름이 아니라 그 제품의 두께, 표면, 가공 반경, 내열성, 내약품성, 접착 적합성을 제조사 기술자료에서 확인했는지입니다.

접착제와 접착선

엣지는 접착제가 절단면과 엣지 사이를 끊김 없이 연결해야 제 역할을 합니다. 생산 현장에서는 EVA계 핫멜트, PUR계 반응형 핫멜트, 기능층을 이용하는 무접착선 계열 공법이 쓰입니다. 각 방식은 장비, 온도, 공급 속도, 개방 시간, 양생, 청소 조건이 서로 다릅니다.

어떤 접착 방식이 모든 가구에서 절대적으로 우수하다고 단정하기는 어렵습니다. 습기가 많은 구역에서 내수, 내열 요구가 커지는 것은 맞지만, 실제 성능은 제품과 도포량, 기계 설정, 판재 상태, 양생 조건에 따라 결정됩니다. 접착제 제조사 자료와 가공업체의 장비, 공정 능력을 같이 봐야 하는 이유입니다.

판재 코어와 표면재

일반 파티클보드, MDF, 수분 저항성을 강화한 목질 판재, 합판은 특성이 다릅니다. “방수 판재”라는 현장 표현만 믿지 말고 정확한 제품명과 기술자료를 확인합니다. 수분 저항성이 높은 코어라도 절단면, 나사 구멍, 싱크볼 타공, 손상된 표면이 계속 젖으면 문제가 생깁니다. 반대로 일반 코어에 좋은 엣지만 붙였다고 습식 가구가 되는 것도 아닙니다.

습기와 충격에 취약한 자리 다섯 곳

1. 싱크볼과 수전 타공부

상판 표면이 견고해도 타공 절단면이 노출되면 물의 지름길이 됩니다. 싱크볼 고정 방식, 절단면 실링, 실란트 연속성, 수전 하부 누수 점검이 모두 필요합니다. 상판 제조사와 싱크볼 시스템의 설치 지침이 우선이고, 엣지 밴딩만으로 타공부를 해결하려 해서는 안 됩니다.

2. 문짝의 하단 모서리

젖은 손과 청소수가 반복해서 닿고, 발로 차이거나 물건과 부딪히는 자리입니다. 전면만 보고 승인하면 하단 접착선과 코너 이음을 놓치기 쉽습니다. 문짝 네 면을 같은 수준으로 검사하고, 손잡이 가공부와 힌지 보링 주변도 함께 봅니다.

3. 하부장 측판과 바닥 접점

바닥에 바로 닿는 판재는 청소수에 노출되기 쉽습니다. 조절발, 받침대, 걸레받이 상세로 코어가 바닥과 직접 닿지 않게 하고, 걸레받이 끝단과 코너의 절단면도 마감합니다. 바닥 구배나 누수 가능성이 있다면 가구 상세만이 아니라 설비와 배수 계획까지 봐야 합니다.

4. 가전과 장비 인접부

식기세척기, 냉장고, 제빙기, 온수 장비 주변은 열과 수증기, 결로, 진동이 겹칩니다. 장비 제조사가 요구하는 환기와 이격, 급수와 배수 연결을 확인하고, 가구 재료가 예상 온도와 청소 약품에 견디는지 검토합니다.

5. 선반 전면과 카운터 모서리

선반 전면은 물건을 밀고 당길 때 충격과 마찰을 받는 자리이며, 엣지 접착선이 벌어지면 물과 오염이 접근하기 쉬워집니다. 엣지 끝이 날카롭거나 접착선이 벌어지면 옷이나 손이 걸릴 수 있습니다. 라운딩 상태, 모서리 칩, 접착제 번짐, 끝단 들뜸을 촉각과 확대 관찰로 확인합니다.

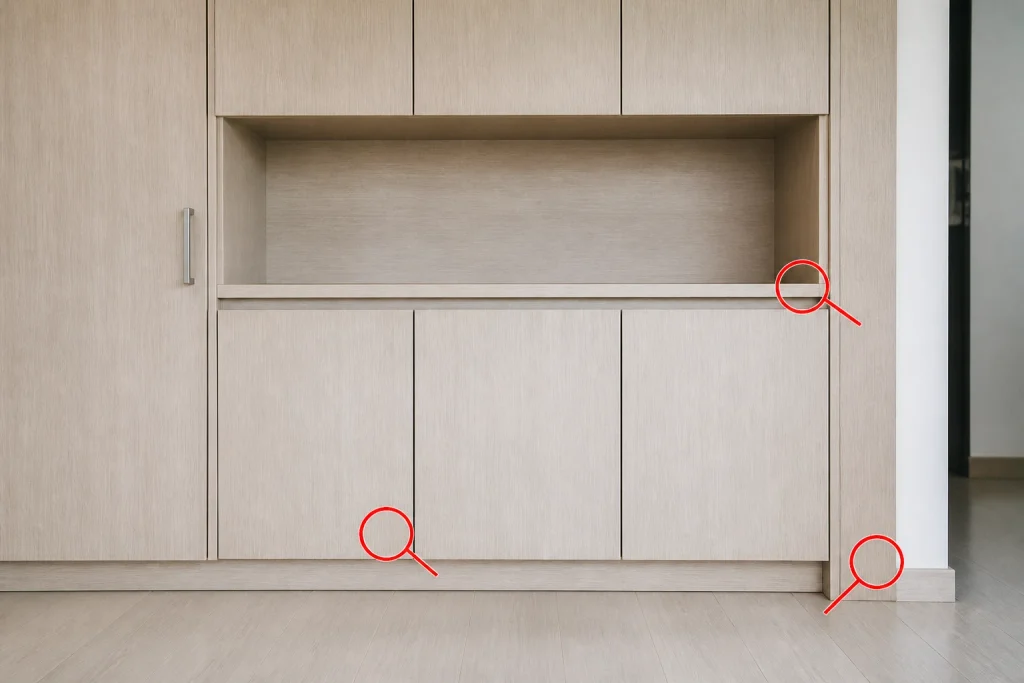

제작가구 검사위치

설계와 자재 선정 워크플로

1단계. 가구를 노출 등급으로 나눕니다

가구 번호 옆에 사용 조건을 적습니다.

  1. 건식이면서 충격이 적은 곳: 진열장 상부, 장식 패널
  2. 건식이지만 충격이 큰 곳: 카운터 전면, 고객 동선의 선반
  3. 간헐적으로 젖는 곳: 탕비실 상부장, 세면대 주변 수납
  4. 반복해서 젖고 열을 받는 곳: 싱크대 하부, 커피머신과 식기세척기 인접부
  5. 바닥 청소수에 노출되는 곳: 하부장 측판, 걸레받이, 이동식 집기 하부

이 분류는 법적 등급이 아니라 프로젝트 안에서 쓰는 선택 도구입니다. 실제 제품 적합성은 제조사 자료로 확인합니다.

2단계. 한 줄 사양을 조합표로 바꿉니다

“PB 위 멜라민, ABS 엣지” 대신 부위별로 판재 제품명, 표면재, 엣지 제품과 색상, 접착 방식, 노출 면, 코너 가공, 타공부 실링, 하드웨어를 표로 씁니다. 전면과 비노출 면의 사양이 다르면 경계를 도면에 명확히 표시합니다.

3단계. 가공업체의 공정을 확인합니다

엣지 밴더가 다룰 수 있는 재료와 두께, 접착제 시스템, 그리고 모서리를 다듬는 가공 단계(프리밀링, 트리밍, 라운딩, 스크레이핑)와 청소 공정을 확인합니다. 점주는 공정 이름을 외우기보다 가공업체에 이 공정을 거치는지, 습기 노출 구역 사양을 생산한 실적이 있는지를 묻는 정도로 충분합니다. 같은 도면이라도 장비 설정과 칼날 상태에 따라 접착선과 표면 품질이 달라집니다. 습기 노출 구역의 사양을 실제로 생산할 수 있는지는 샘플 제작 전에 확인해 두는 편이 낫습니다.

4단계. 목업은 잘라서도 봅니다

완성면만 보지 말고 여분 샘플의 단면을 절단해 접착선 연속성, 엣지와 코어의 맞물림, 모서리 빈틈을 확인합니다. 승인된 세제와 물, 예상 온도 조건으로 소규모 노출 시험을 계획할 수도 있습니다. 시험 방식과 합격 기준은 사전에 합의합니다. 점주가 합의해 둘 항목은 시험 시간과 노출 조건, 시험 뒤 접착선이 벌어지거나 모서리가 부풀지 않았는지의 판정 방법, 기준을 넘었을 때 누가 보수하는지입니다. 틈 허용치는 제품별 제조사 기술자료와 가공업체 기준을 확인하고 서면으로 받아 두는 편이 낫습니다. 현장에서 임의로 물에 담그는 시험으로 제조사 보증을 추정해서는 안 됩니다.

5단계. 승인 샘플을 생산 기준으로 보존합니다

샘플에는 판재와 엣지, 접착제의 제품 코드와 로트, 가공 장비, 설정 기록, 생산일을 붙입니다. 색상 일치뿐 아니라 접착선, 코너, 라운딩, 표면 흠집, 뒷면 마감까지 승인합니다. 이후 본 생산품은 같은 관찰 조건에서 비교합니다.

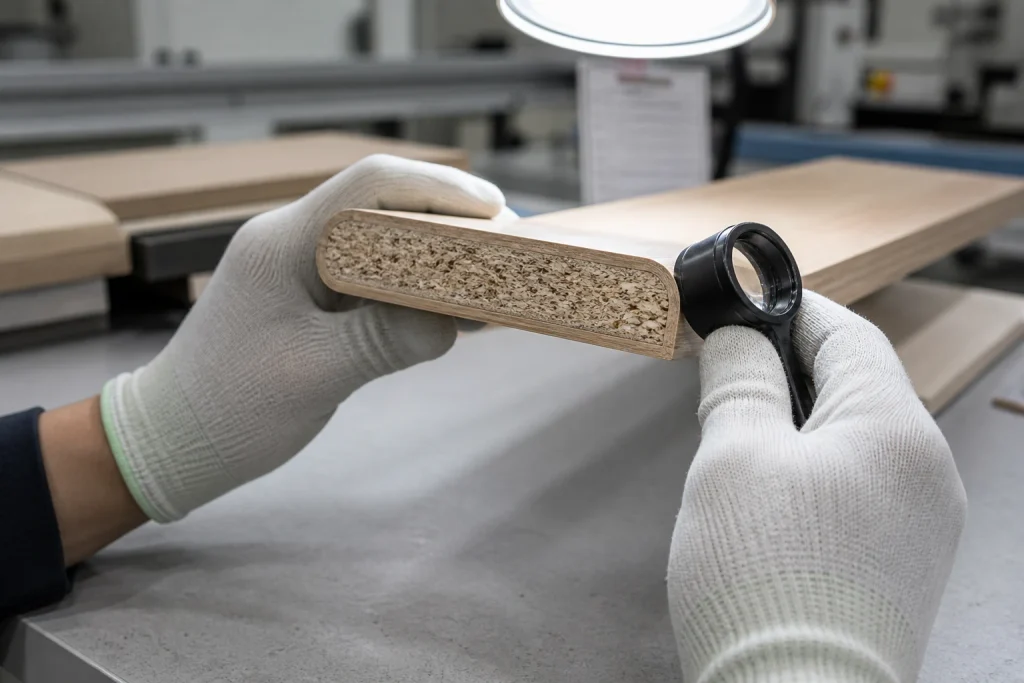

절단단면 접착선

현장 반입과 설치에서 생기는 손상

보관

제작이 잘돼도 비를 맞거나 습한 바닥에 세워 두면 판재와 엣지가 영향을 받습니다. 반입 전에 건물의 누수와 습식 공정 상태를 확인하고, 포장 상태와 보관 방향을 가공업체 지침에 맞춥니다. 겉이 멀쩡해도 젖은 포장 흔적이나 모서리 팽윤이 보이면 설치 전에 따로 빼서 원인을 확인합니다.

절단과 현장 수정

콘센트, 배관, 벽 오차 때문에 현장에서 판재를 다시 자르면 공장 엣지 마감이 사라집니다. 새 절단면을 어떻게 봉합할지 승인 절차가 있어야 합니다. 보이지 않는 뒷면이라는 이유로 코어를 노출한 채 설치하면 누수와 결로에 그대로 노출됩니다.

실란트와 접합부

가구와 벽, 상판과 백스플래시, 싱크볼 주변의 실란트는 엣지 밴딩과 역할이 다릅니다. 접착 가능한 바탕인지, 프라이머가 필요한지, 움직임을 수용하는 상세인지 확인합니다. 실란트를 얇게 겉바름해 틈을 숨기면 처음에는 깨끗해 보여도 금방 갈라집니다.

설비 연결

급수와 배수를 연결한 뒤 누수 시험을 하고, 배관 접합부 아래와 장비 후면을 확인합니다. 작은 누수가 오래 지속되면 엣지 사양만으로 버티기 어렵습니다. 점검구와 누수 확인 접근성은 가구 설계 단계에서 넣어야 합니다.

준공 전 검사 방법

1. 가구 번호별로 네 방향을 봅니다

정면, 측면, 상부, 하부를 촬영하고 문짝과 서랍을 모두 엽니다. 손전등을 접착선과 평행하게 비추면 틈과 그림자가 드러납니다. 손으로 훑기 전에 날카로운 부분이 없는지 눈으로 먼저 보고 장갑을 씁니다.

2. 도구를 찔러 넣는 검사는 하지 않습니다

틈에 종이나 손톱, 칼끝을 넣는 검사는 멀쩡한 엣지를 손상시킵니다. 확대경, 사광, 승인된 게이지 같은 비파괴 방법을 먼저 씁니다. 의심 구간은 사진과 위치를 기록하고, 가공업체와 합의한 방법으로 샘플을 채취하거나 교체합니다.

3. 습기 경로를 따라갑니다

싱크볼, 수전, 상판 이음, 문짝 하단, 장비 후면, 하부장 바닥, 걸레받이 순으로 봅니다. 물을 무작정 붓는 대신 설비 누수 시험과 정상 청소 조건을 쓰고, 제품별 사용 개시와 양생 조건을 지킵니다.

4. 결함의 원인을 분리합니다

엣지 들뜸이 보이면 재료 불량으로 단정하기 전에 접착선 부족, 오염된 절단면, 부적합한 기계 설정, 현장 침수, 열원, 충격, 실란트 누락을 나눠 봅니다. 원인이 남아 있으면 같은 방식의 부분 접착 보수는 다시 실패할 가능성이 큽니다.

5. 인수인계 자료를 남깁니다

  • 판재와 엣지, 접착제의 정확한 제품과 색상 코드
  • 가구 번호별 제작, 설치 기록
  • 허용 세제와 피해야 할 약품, 스팀 사용 조건
  • 물을 바로 닦아야 하는 취약 위치
  • 실란트와 설비 연결부 점검 주기
  • 여분 엣지와 보수용 자재의 보관 정보

자주 하는 실수

  • 비노출 면은 생략한다: 하단과 뒷면도 청소수, 결로, 누수에 노출됩니다. 외관이 아니라 노출 조건으로 정해야 합니다.
  • 수분 저항 판재면 절단면 처리가 필요 없다: 판재의 수분 저항성과 완성 가구의 방수 성능은 다른 이야기입니다. 타공부와 접합부도 가공 지침을 확인합니다.
  • 보수는 순간접착제로 끝낸다: 원인을 남긴 국부 접착은 다시 들뜹니다. 승인된 보수 절차를 적용합니다.

엣지 마감에 대해 자주 묻는 질문

Q1. ABS 엣지면 습기에 안전한가요?

아닙니다. 위 재료 항목에서 본 것처럼 접착선 연속성, 타공부 실링, 판재 코어 상태가 함께 관리되어야 합니다.

Q2. 수분 저항 판재를 쓰면 엣지 마감을 덜 신경 써도 되나요?

아닙니다. 판재 코어 항목에서 본 것처럼 절단면, 나사 구멍, 싱크볼 타공 부위가 계속 젖으면 수분 저항 판재도 문제를 일으킵니다.

Q3. 준공 전에 직접 물을 부어 시험해 봐도 되나요?

현장에서 임의로 하는 침수 시험은 제조사 보증 범위를 벗어날 수 있어 권하지 않습니다. 정상적인 설비 누수 시험과 승인된 소규모 노출 시험 절차가 안전합니다.

현장용 최종 체크리스트

  • 가구를 수분, 열, 충격 노출 조건으로 분류했다
  • 판재와 엣지, 접착제, 타공 실링을 조합으로 지정했다
  • 정확한 제품 코드와 최신 기술자료를 승인했다
  • 실제 가공 장비로 만든 목업과 단면 샘플을 확인했다
  • 문짝 네 면과 하단, 뒷면, 타공부까지 검사했다
  • 반입 보관 중 습기와 모서리 충격을 통제했다
  • 현장 절단면의 재마감 절차가 있다
  • 설비 누수 시험과 실란트 검사를 끝냈다
  • 유지관리와 보수 정보를 운영팀에 넘겼다

정리: 물이 머무는 가장자리를 먼저 봅니다

엣지 마감은 작은 디테일이지만 습기 경로, 충격 저항, 촉감, 청소성, 보수 가능성을 동시에 좌우합니다. 좋은 결과는 특정 엣지 재료 하나가 아니라 판재 코어와 표면재, 엣지, 접착제, 기계 가공, 타공 실링, 현장 설치가 끊기지 않고 관리될 때 나옵니다. 그러려면 설계 단계에서 노출 조건을 분류하고, 목업과 단면을 승인하고, 하단과 뒷면까지 준공 검사에 넣어야 합니다. 눈에 보이는 정면보다 물이 머무는 가장자리를 먼저 보는 쪽이 오래가는 상업가구를 만듭니다.

찾아볼 수 있는 공식 문서

제작가구의 엣지 마감은 판재와 엣지 재료만으로 결정되지 않습니다. 아래 자료는 일반 원칙과 적용 기준을 확인하는 출발점이고, 실제 현장에는 채택한 판재와 엣지, 접착제의 최신 기술자료와 가공업체의 장비 조건을 우선 적용해야 합니다.
